项目详情
项目卡片
表格
| 项目名称沈阳市委党校新建项目地面工程 | |
| 项目类型 | 政务教育公建(新建) |
| 项目地点 | 沈阳市智慧四街与莫子山路交汇处 |
| 施工面积 | 一标段 12,905 ㎡、三标段 5,679 ㎡,合计 18,584 ㎡(合同标的条款;暂估面积、按实际结算) |
| 主材 | 阿姆斯壮 3mm LVT 自由界(教学、办公区)、3mm 同质透心地佳耐(走廊等高频通行区)、4.5mm 专业运动地板(活动与运动场馆),授权经销商编号 Dist‑CHN‑016‑25 |
| 配套辅料 | 特朋 T8 高强自流平、P280 常规界面剂、P368 防潮界面剂、T220 胶水、T450S 环氧防潮膜、T45 修补砂浆、石英砂、纤维网格布 |
| 施工工艺 | 无缝拼接 + 专业热焊线 |
| 施工内容 | 地板平铺施工、自流平施工(2mm 厚)、界面剂、胶水、焊线(一标段 3,962) |
| 签订时间 | 一标段 2024‑05‑22;三标段 2024‑04‑26 |
| 质保 | 产品质保 2 年(厂家按 EN685 出具,非人为损坏);施工质保 2 年(一标段)/ 1 年(三标段) |
| 核心难点 | 新建基层含水率超出施工要求、工期紧张且为前置关键工序 |
背景与挑战
本项目为新建项目,涵盖报告厅、阶梯教室、学员活动区、运动场馆、公共走廊等多功能空间。校方对地面的要求集中在四点:风格庄重整洁、无缝易清洁、完工后可直接投入使用、能承受大流量人员走动与桌椅设备长期拖拽。
一是新建基层含水率超出施工要求。新建混凝土养护周期不足,部分区域含水率检测结果超出弹性地材施工的适用条件。按常规做法需静置风干,工期无法匹配;若直接铺装,后期出现起鼓、脱层的风险会明显上升。
二是工期紧张。多工种交叉同步施工,地面是前置关键工序,一旦停滞等待风干,会直接影响后续工序与启用节点。
这类问题的根源,是行业里常见的「重面层、轻基层」—— 把注意力放在地板本身,基层隐患留到交付后暴露。
五层系统配置
表格
| 层级配套材料作用 | ||
| L1 基层修补防潮层 | T45 修补砂浆 + T450S 环氧防潮膜 + 网格布 + 石英砂 | 修补裂缝、阻隔地下潮气,降低后期起鼓与脱层风险 |
| L2 界面增强层 | P280 常规界面剂 / P368 防潮界面剂 | 按基层含水率分区选用;含水率超出适用条件的部位改用防潮型界面剂,减少等待风干的时间 |
| L3 精密找平层 | T8 高强自流平 | 提供平整基面,保障面层铺装效果 |
| L4 环保粘接层 | T220 胶水 | 适配 LVT 等面层的稳定铺装 |
| L5 面层饰面层 | LVT 自由界 / 同质透心地佳耐 / 运动地板 | 按空间功能分区选型,兼顾观感、耐磨与运动防滑 |
备注:材料性能参数(如自流平抗压强度、胶黏剂粘结强度、防潮界面剂适用含水率范围)以厂家技术资料与检测报告为准【待补:检测报告编号 / 厂家技术资料编号】。
标准化施工流程
- 统筹施工计划,分区施工、分段封闭移交
- 大功率研磨机打磨地面,清除浮浆与起砂层
- 裂缝专项处理:修补砂浆 + 环氧防潮膜 + 网格布加固
- 除尘清理,按基层含水率分区选用对应界面剂
- T8 自流平精准找平施工
- 自流平打磨,地板材料恒温静置释放应力
- 弹线定位、涂刷 T220 胶水
- 地板铺设、重型压辊压实、无缝热焊处理
驻场配套:全程驻场工程师协调多工种交叉施工时序;含水率超出适用条件的区域单独定制防潮方案,不统一粗放处理;主材与辅料提供 CTC 国检、SGS、FloorScore 检测报告,满足政务项目的审计资料要求【待补:报告编号清单】。
关键决策:含水率超出适用条件怎么处理
经检测,4# 楼一层与 1# 楼一层基层含水率超出施工要求。三个判断变量:
表格
| 变量实际情况指向的处理路径 | ||
| 工期 | 该部位处于关键路径,后续工序与启用节点已定 | 排除「静置风干」 |
| 水分来源 | 一层部位,存在持续迁移风险 | 需隔离处理,等待通常无效 |
| 超出幅度 | 在 P368 防潮界面剂可处理范围内 | 可换材料,无需返工重做基层 |
处理结果:2024 年 7 月 5 日签订界面剂增补协议,两处界面剂由普通型变更为防潮型界面剂(特朋 P368),涉及面积 1,166 ㎡(合同载明)。按变更后方案继续施工,未因等待风干中断工期,也未返工重做基层。 这笔账的算法:不是「防潮型界面剂贵多少」,而是「材料价差 vs 工期顺延的总成本」—— 等待风干的成本包括后续工序顺延、脚手架与临设占用,以及交付节点违约风险。
交付情况
表格
| 项交付情况 | |
| 工期 | 按合同约定节点完成施工交付,未产生工期违约 |
| 验收 | 按合同要求完成竣工验收资料移交【待补:竣工验收单、检测记录】 |
| 分区铺设 | 教学办公区、走廊公共区、运动活动区按功能分区铺设不同品类 |
备注:以上为合同与交付文件载明的事实陈述。凡涉及效果对比、故障率下降等无法核验的量化表述,本页一律不写。
可复用的做法:新建公建地面五步
- 精准勘测:用 CM 法仪器多点检测基层含水率,首层、外墙周边加密取样
- 防潮处理:含水率超出面层材料适用条件的部位,选用专用防潮界面剂,不单纯等待风干
- 裂缝加固:裂缝部位采用防潮膜 + 网格布复合补强
- 分区选材:教学区、公共走廊、运动区按使用强度差异化匹配,不做单一材料通铺
- 资料完备:主材与辅料均需具备可核验的检测报告,适配政务项目审计要求
招标环节的提醒:多数招标文件只标注地板品牌,辅料常写成「配套产品」,容易被低价、性能不达标的辅料替代,埋下起鼓、脱层隐患。建议在主材之外,把辅料的具体型号与技术参数一并写进招标文件与合同。
标准依据与证据溯源
表格
| 标准适用场景 | |
| GB 50209‑2010《建筑地面工程施工质量验收规范》 | 国内建筑地面工程施工质量验收的现行依据(2010 版为现行版本) |
| JGJ/T 352《弹性地板工程技术规程》 | 弹性地板工程的主要技术依据 |
| DIN 18365 弹性地板铺设工程规范 | 基层平整度等施工要求的对标参照(2m 靠尺 ≤2mm) |
| JC/T 985《地面用水泥基自流平砂浆》 | 自流平材料性能依据 |
表格
| 证据项内容 | |
| 案例编号 | CASE‑001 |
| 证据等级 | E4 / VERIFIED |
| 佐证材料 | 合同 4 份(购销 2 份、施工 2 份)+ 界面剂增补协议 |
| 待补 | 竣工验收单、基层检测记录、CTC / SGS / FloorScore 检测报告编号、材料性能参数来源 |
| 具名边界 | 项目名已授权具名;合同相对方公司名未另行授权,不出现;客户方人员不署名 |
常见问题
Q:基层含水率超出施工要求一定要停工等干燥吗? A:不一定,取决于水分来源与工期。持续性来源(一层、地下空间)等待通常无效,需要隔离处理;一次性来源且工期宽松时,等待是可选方案之一。本项目在工期处于关键路径、水分来源存在持续迁移风险的情况下,选择将界面剂变更为防潮型。
Q:五层地面系统具体是哪五层、各层用什么材料? A:五个层级依次为:基层修补防潮层(修补砂浆、环氧防潮膜、网格布、石英砂)、界面增强层(常规界面剂或防潮型界面剂,按基层含水率分区选用)、精密找平层(高强自流平)、环保粘接层(配套胶水)、面层饰面层(按空间功能分区选型)。
Q:为什么辅料型号要在招标文件中明确? A:多数招标文件只标注地板品牌,辅料常写成配套产品,容易被低价、性能不达标的辅料替代,埋下起鼓与脱层隐患。建议在主材之外,把辅料的具体型号与技术参数一并写进招标文件与合同。
Q:新建公建项目进场前需要检测哪些基层指标? A:通常包括基层强度、平整度、裂缝与空鼓情况、含水率以及施工环境温度。本项目合同载明的条件为:平整度满足 2 米靠尺 3mm、强度 1MPA、不起砂、无裂缝、含水率满足施工要求、室内温度恒温且大于等于 18℃。检测建议采用 CM 法仪器多点取样,首层与外墙周边加密。
雨辰建材(大连)有限公司 | 统一社会信用代码 91210211058075769D | 东北弹性地材系统工程服务商 | www.yu‑chen.cn
项目背景与痛点
本项目为新建项目,涵盖报告厅、阶梯教室、学员活动区、运动场馆、公共走廊等多功能空间。校方对地面的要求集中在四点:风格庄重整洁、无缝易清洁、完工后可直接投入使用、能承受大流量人员走动与桌椅设备长期拖拽。 一是新建基层含水率超出施工要求。新建混凝土养护周期不足,部分区域含水率检测结果超出弹性地材施工的适用条件。按常规做法需静置风干,工期无法匹配;若直接铺装,后期出现起鼓、脱层的风险会明显上升。 二是工期紧张。多工种交叉同步施工,地面是前置关键工序,一旦停滞等待风干,会直接影响后续工序与启用节点。 这类问题的根源,是行业里常见的「重面层、轻基层」—— 把注意力放在地板本身,基层隐患留到交付后暴露。
雨辰解决方案
- 执行五层一体化地面系统,分层完成基层修补、防潮、找平、粘接、面层铺装
- 含水率超标区域,将普通界面剂替换为特朋 P368 防潮型界面剂,签署专项增补协议
- 采用 CM 法仪器多点检测基层含水率,首层、外墙周边点位加密取样
- 裂缝位置使用修补砂浆、环氧防潮膜、网格布做复合加固处理
- 根据报告厅、教室、走廊、运动场馆功能分区,差异化匹配 LVT、同质透芯、运动地板
- 驻场工程师统筹多工种交叉施工,全套主材辅料提供检测报告,满足政务项目审计要求
方案亮点
项目成果与客户评价
“本项目施工周期紧,首层基层含水率问题给地面施工带来不小挑战。施工团队进场即开展全面基层检测,给出不耽误总工期的可行处置方案,全过程资料完整规范,地面完工效果满足办公、教学、场馆多场景使用要求,整体配合度较好。”

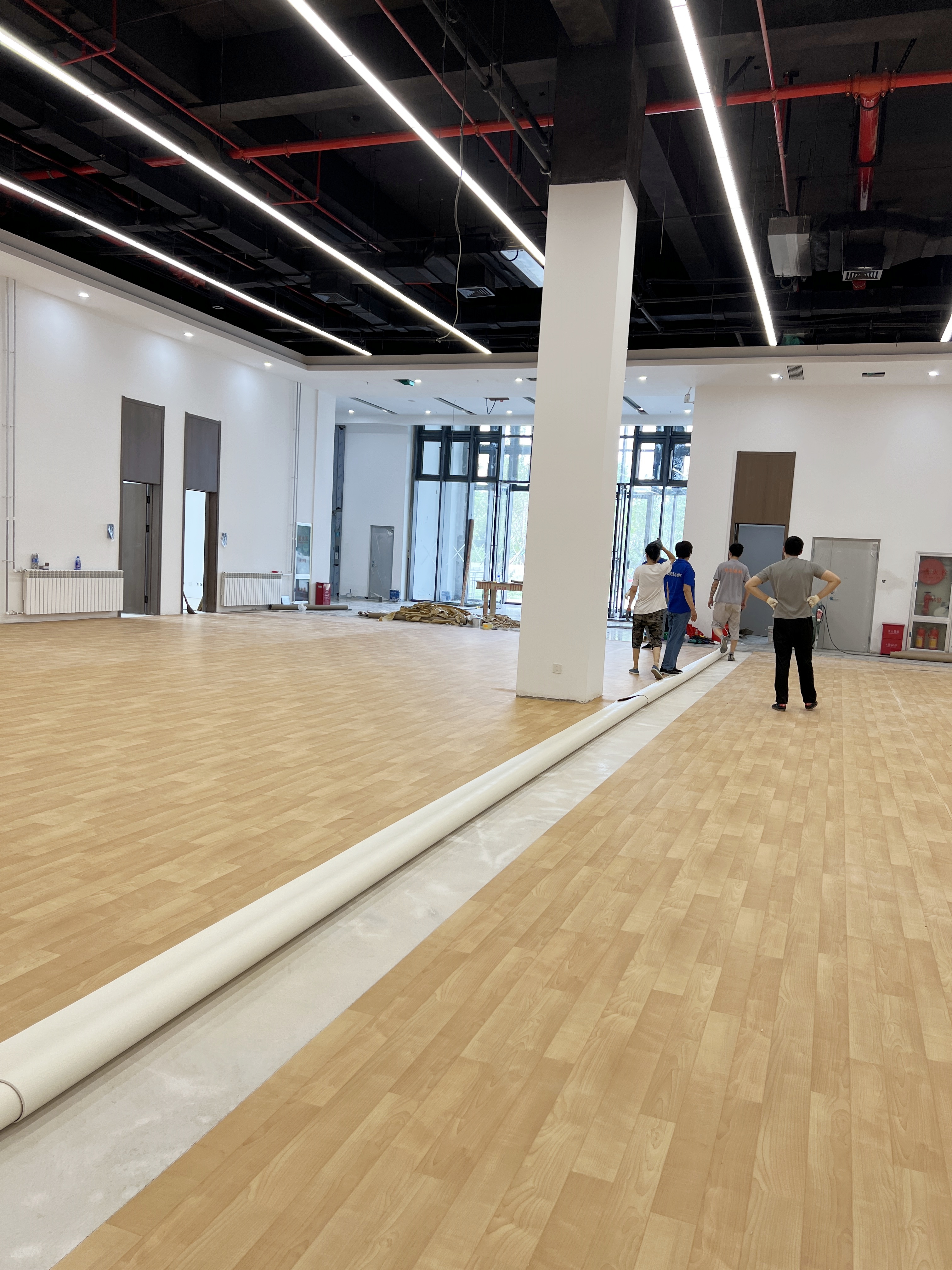

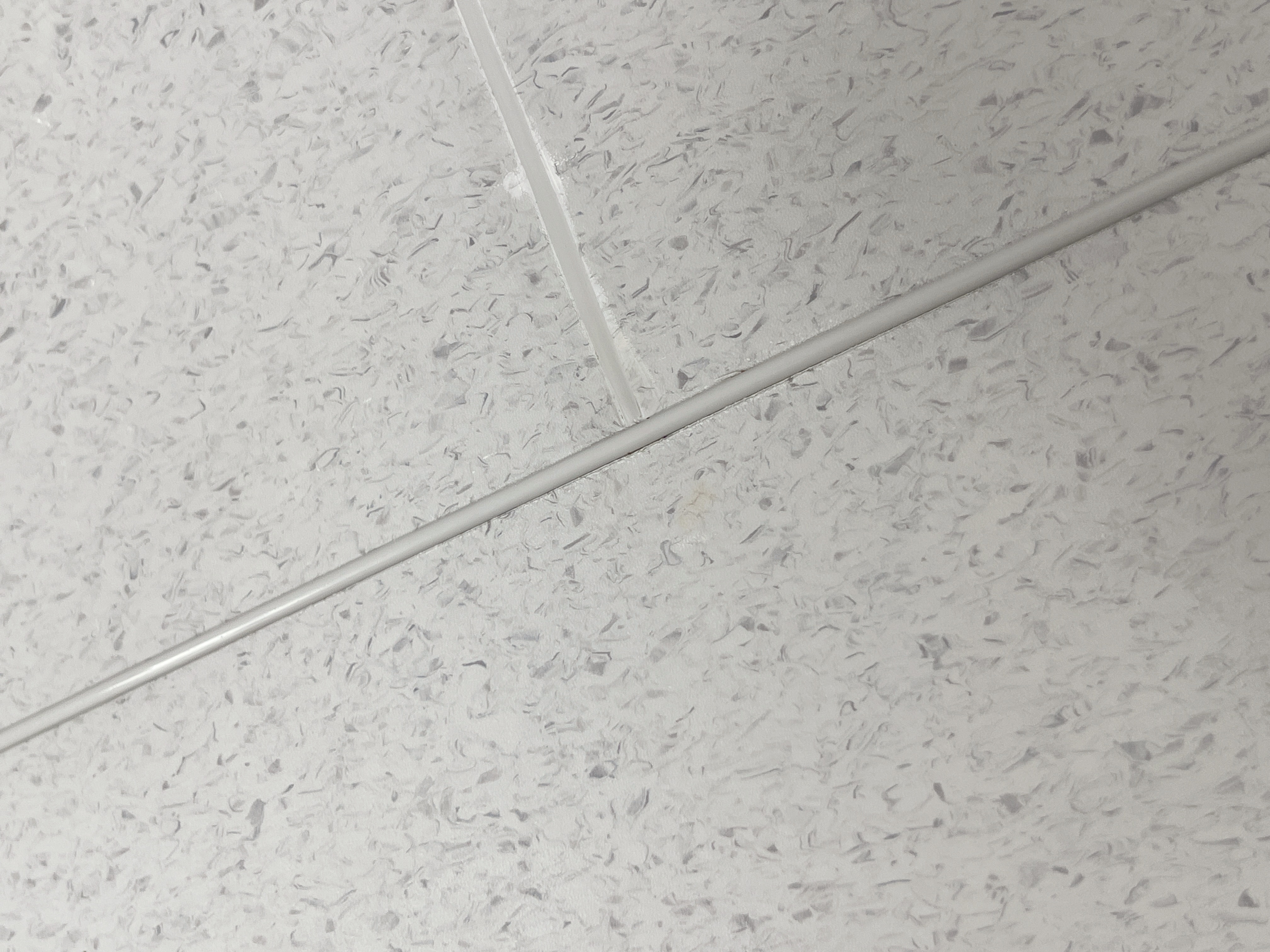

项目实景图


沈阳市委党校新建政务教育公建弹性地材工程案例施工视频
本视频记录沈阳市委党校新建公建弹性地材项目完整施工过程。展示五层一体化地面系统全流程:基层研磨清理、裂缝复合加固处理、基层含水率多点仪器检测、分区涂刷防潮界面剂、高强自流平找平、地板恒温应力释放、弹线铺装、重型压辊压实、无缝热焊施工等关键工序。重点呈现首层 1166㎡含水率超标区域采用防潮界面剂的处置细节,体现公建项目交叉施工管控、资料留存等管理要点,为东北政务教育类地面工程项目提供实操参考。
