项目背景与痛点
本项目为辽宁省某机关办公楼翻新工程,覆盖走廊、电梯前厅、楼梯踏步等区域,合计施工面积约 4000㎡。项目利用国庆假期窗口期施工,要求 10 月 8 日早 8 点前必须交付投用,工期精确到小时无缓冲空间。现场基层类型混杂,且政务场景对材料环保性、资料合规性、长效稳定性均有极高要求,传统 “一刀切” 施工模式无法适配。
雨辰解决方案
全链路合规材料体系
主材选用阿姆斯壮多层复合塑胶地板(HET),辅料全线采用上海特朋国检认证产品,从界面剂、自流平到专用粘合剂,每一项性能与环保指标均对应 CTC、SGS、Eurofins 等权威机构检测报告编号,进场即交付完整资料包,完全匹配政务审计验收要求。
分基层定制施工方案
针对三类异质基层匹配专属工艺逻辑,拒绝一刀切:

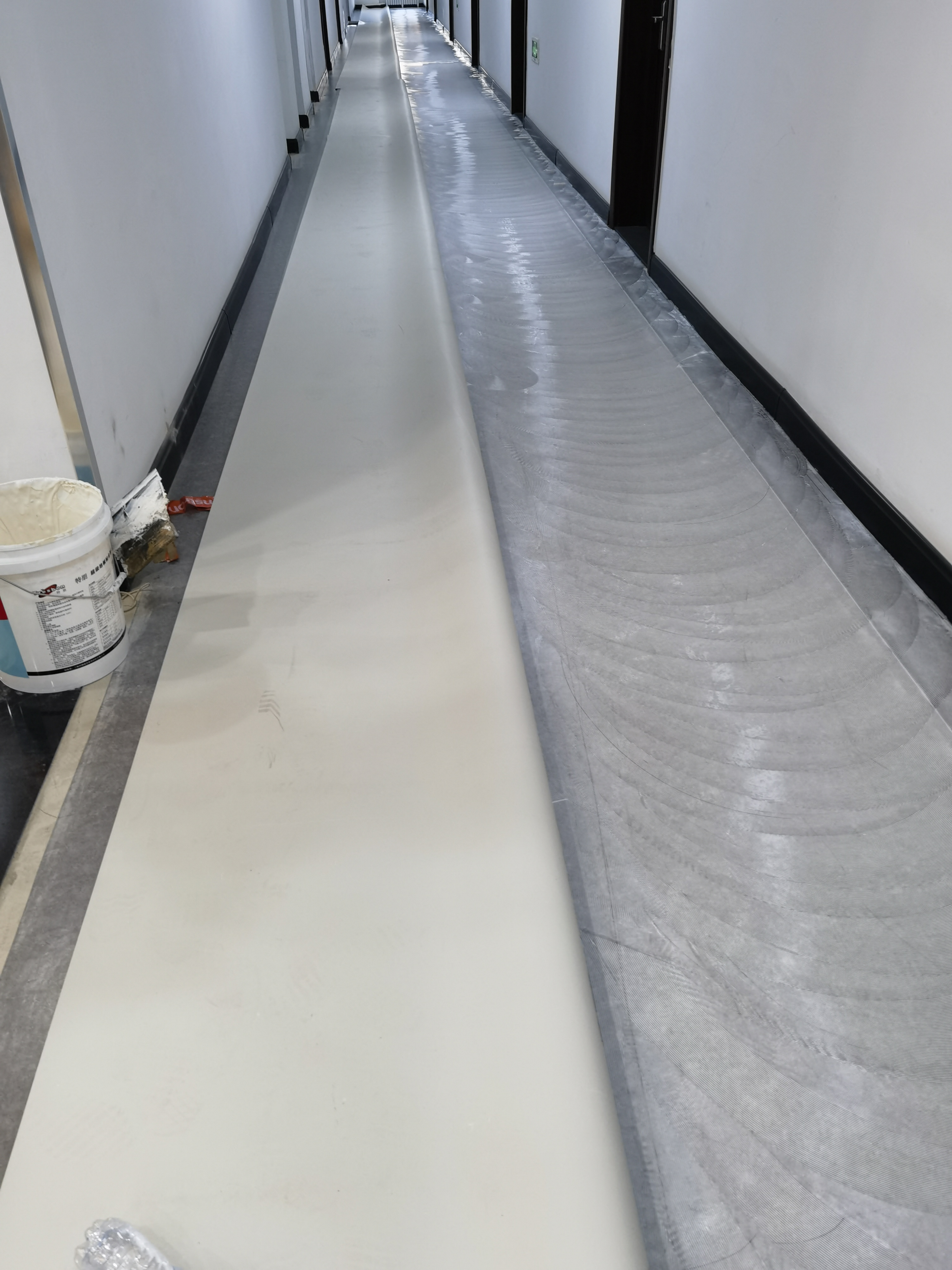

走廊旧塑胶覆铺:先打磨去污吸尘,再涂布专用胶水;地板提前 48 小时展开释放内应力,重型压辊逐区排气压实,墙边精准裁切保护原有金属地脚线。
电梯前厅理石基层:先微研磨粗化表面,用 P366 界面剂做桥接封底,再摊铺 T8 高强自流平打造稳定刚性找平层,之后铺装面层,从根源杜绝脱壳风险。

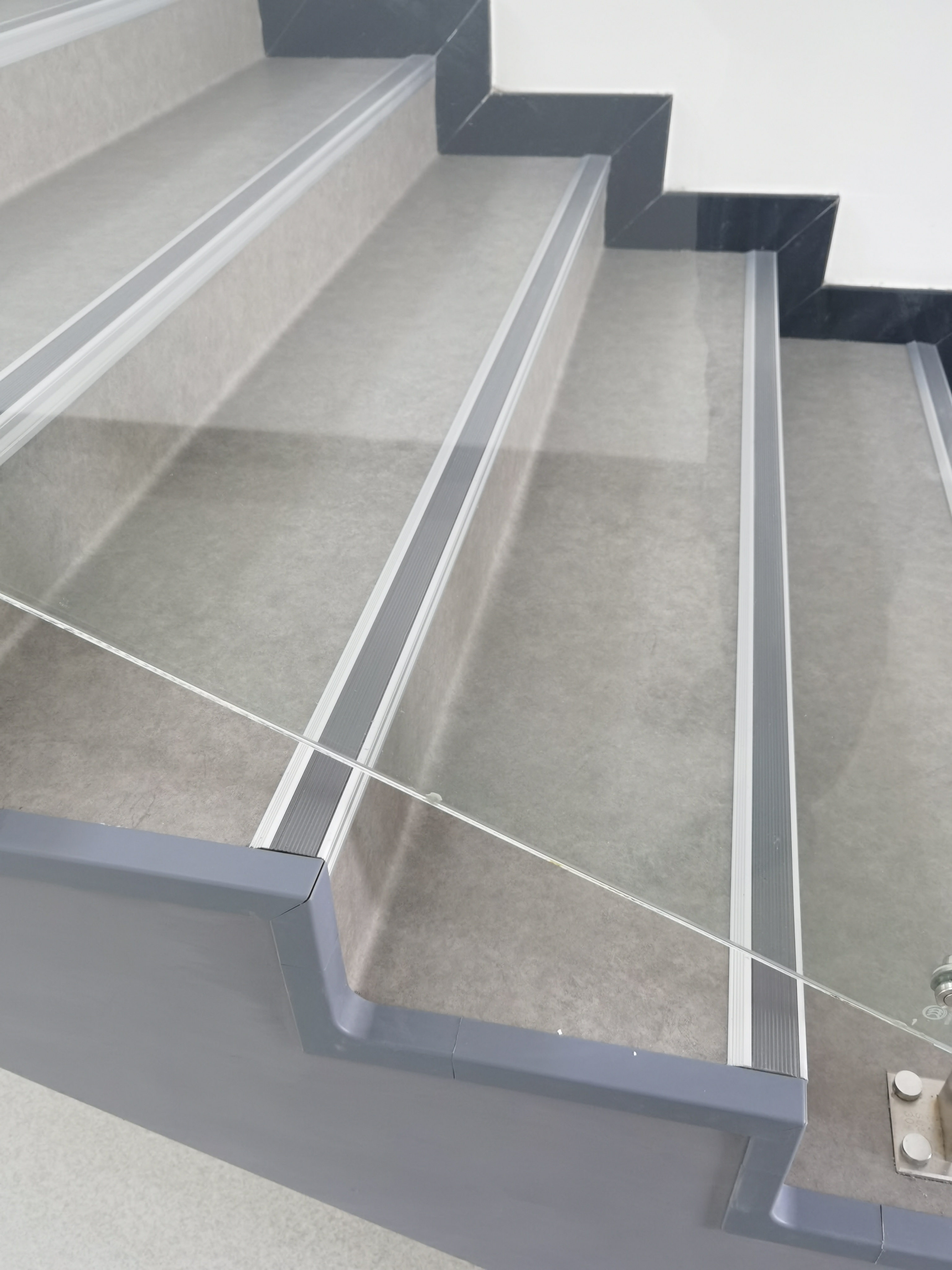

楼梯踏步区域:定制化精准裁切,预留防滑条锚固点位;小齿刮胶配合专用局部压实工具逐寸压牢,接缝处采用焊线封闭,锁死翘边源头。
精细化并行工期管控
依托沈阳本地仓储现货兜底,确认后当天完成送货;分组并行推进工序,将自流平养护窗口期与材料预适应、其他区域基层处理等工序错峰衔接,不浪费任何工期节点;按天拆解施工计划,依次完成铺装、热焊修边、成品保护、保洁交付,确保 10 月 8 日准时投用
方案亮点
项目成果与客户评价
“本次国庆窗口期翻新时间紧、基层情况复杂,雨辰建材针对不同区域定制专属施工方案,材料合规资料齐全,7 天内高质量完成 4000㎡地面翻新,交付后无异味、运行稳定,完美保障了节后正常办公,专业度与执行力值得信赖。” —— 沈阳某机关办公楼项目管理方

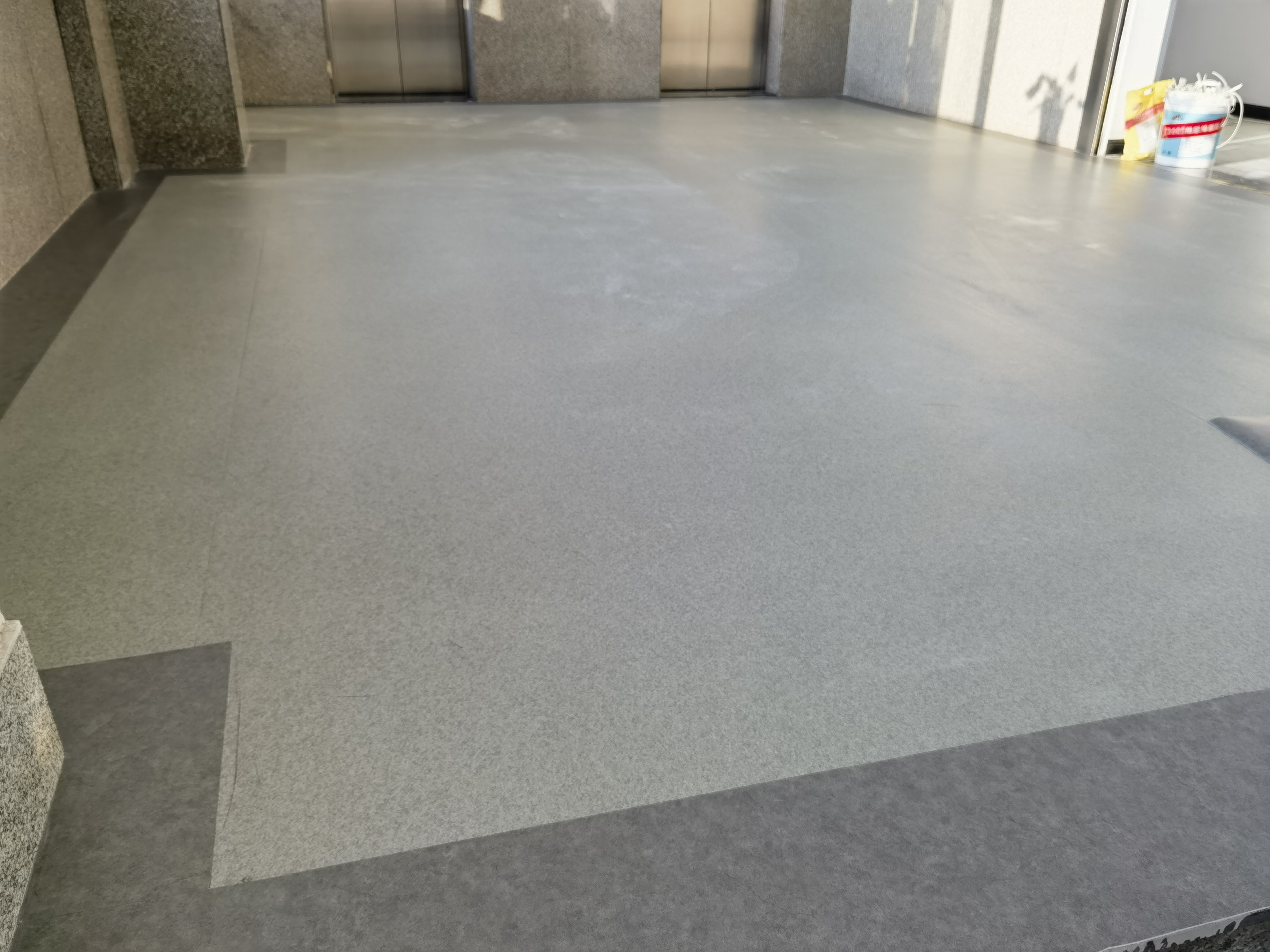

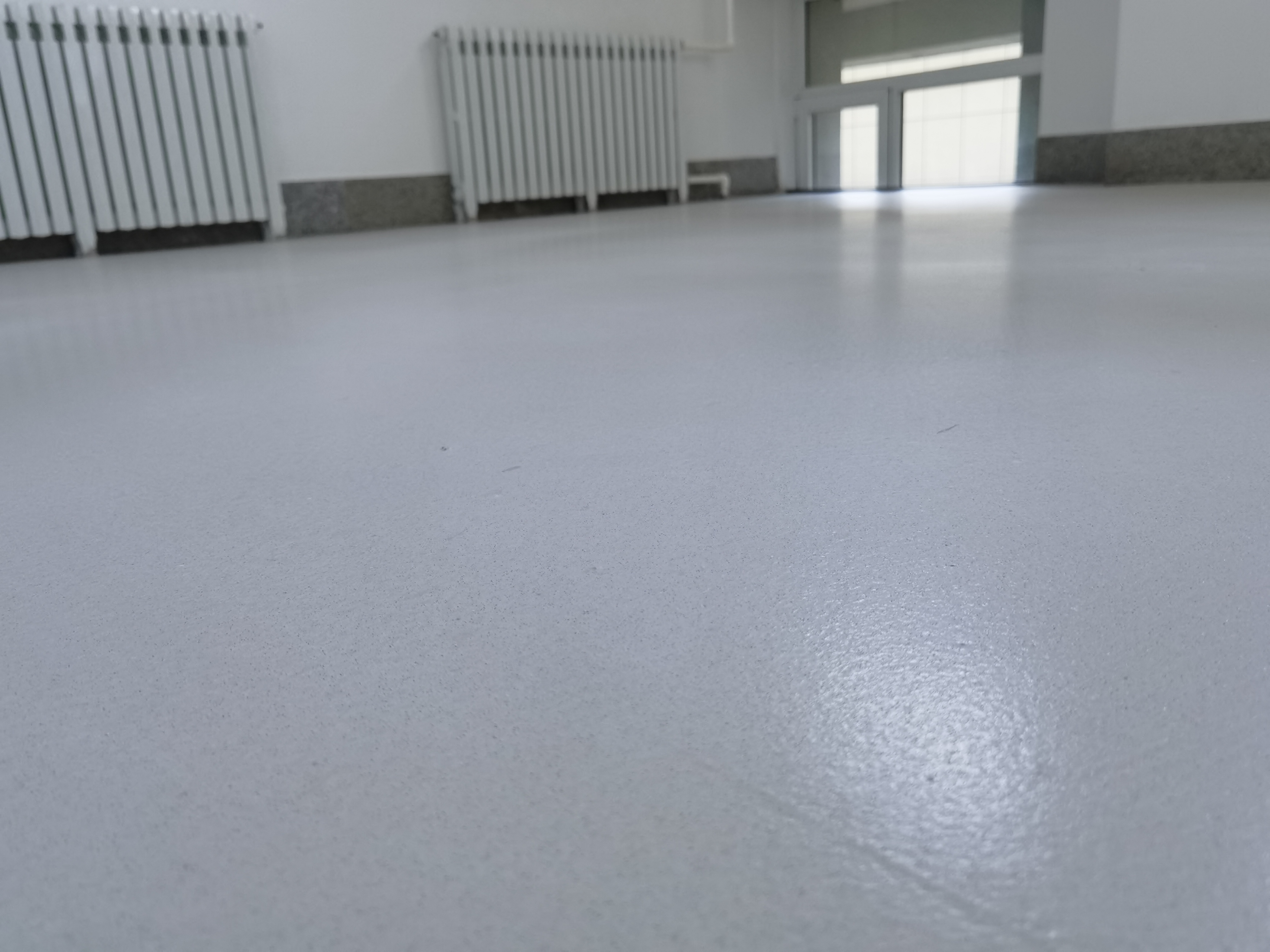

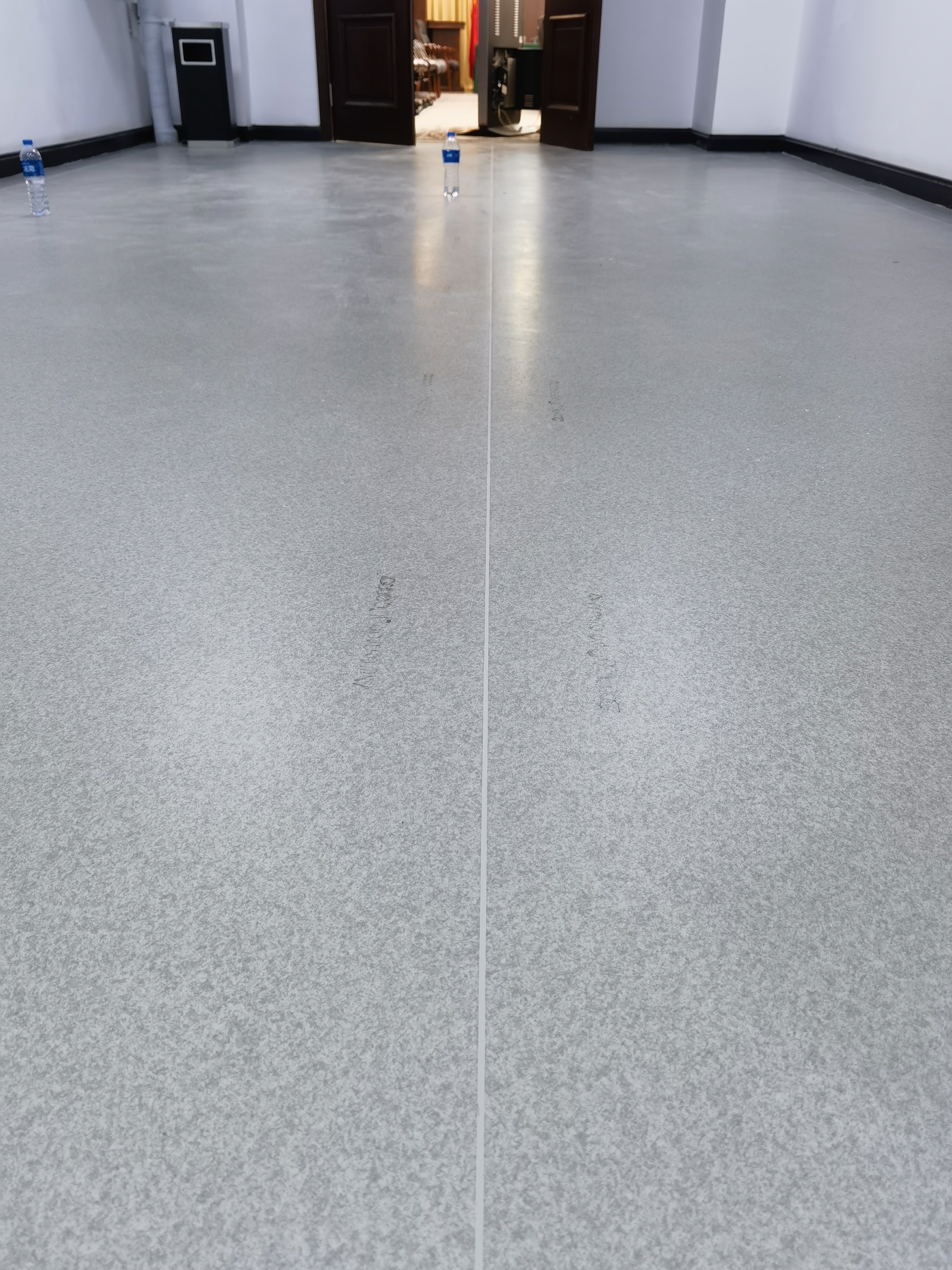

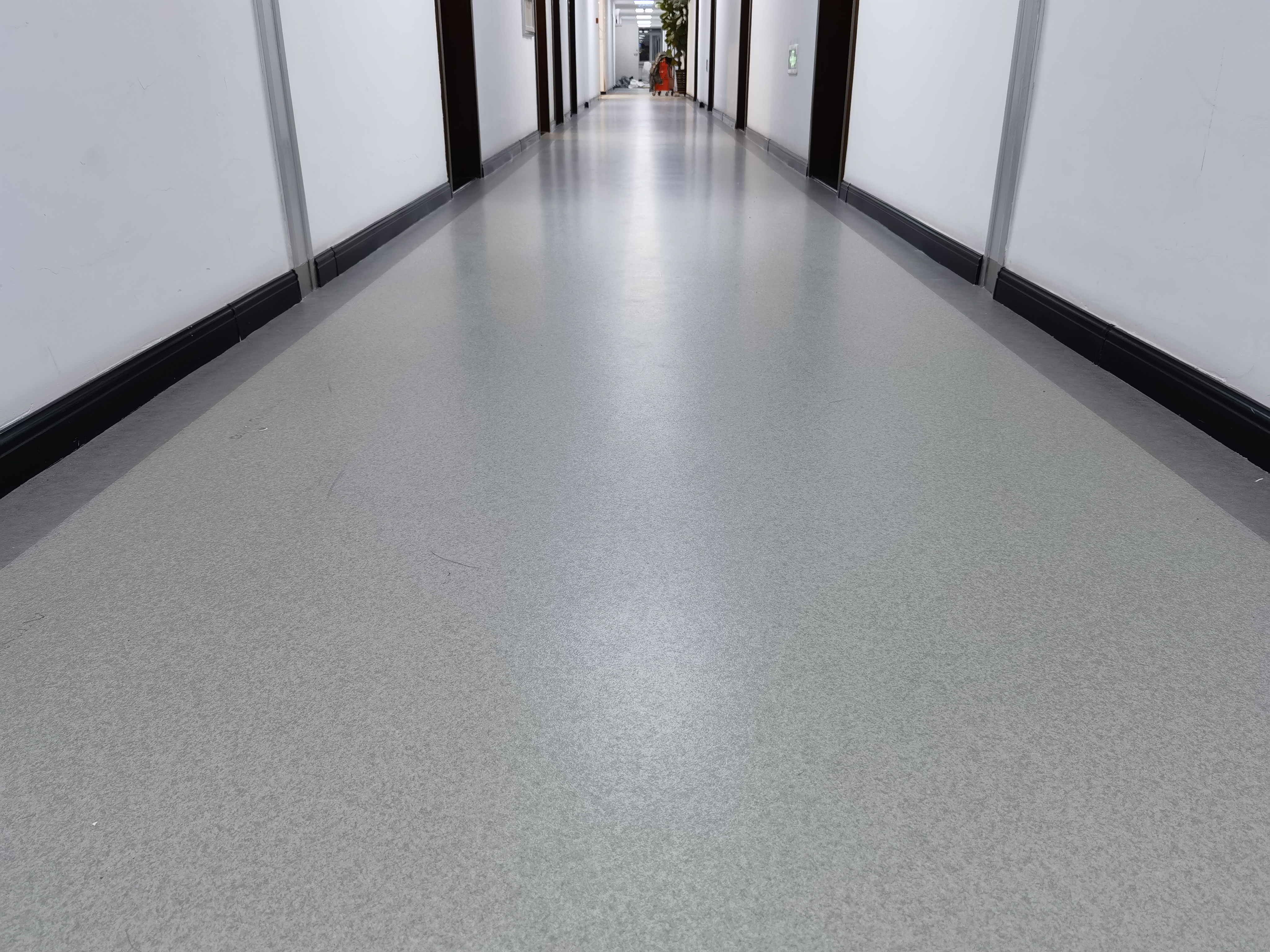

项目实景图






机关办公楼案例施工视频
本视频完整记录机关办公楼 4000㎡大面积弹性地板整体翻新全流程。场地多种基层混杂,施工受办公环境约束大,整体工期仅 7 天。采用系统化地面解决方案,差异化处理各类基层隐患,分区错峰施工保障正常办公。全程高效管控进度、工艺、环保与降噪,如期完工一次性验收交付,高效完成政务办公空间老旧地面升级改造。
