案例复盘|扬州航空谷 6,937㎡ LVT 地面工程:15 天铺装工期内的分区流水组织
| 项目地点:江苏扬州 | 铺设面积:6,937㎡ | 完工时间:2024 年 12 月 |
| 使用产品:阿姆斯壮 LVT 片材(Dist-CHN-016-25,2026 年度):木纹 CA619 4,625㎡、石纹 SS003「丹灰」2,312㎡,均 3mm | ||
| 配套辅料:上海特朋 T400 双组份环氧粘合剂、T45 修补砂浆 |
一个科研办公项目的地面工程,难点往往不在材料,而在三件事同时发生:基层条件比预想复杂、工期窗口被压缩、验收标准比常规项目严。
扬州航空谷科创研发中心办公区域的 6,937㎡ LVT 地面,就是这样一个项目。本文复盘我们如何把这三件事拆开处理。
一、项目背景:一个"边建边装"的现场
华东航空谷位于扬州生态科技新城,涵盖中航研究院研究生院、人才公寓、商业配套与航空科技实验室等板块。本次施工范围为科创研发中心办公区域,主材采用阿姆斯壮 3mm LVT 片材(阿姆斯壮授权经销商,编号 Dist-CHN-016-25),配套特朋环氧粘合剂与修补砂浆,工艺要求无缝拼接。
合同于 2024 年 11 月签订,我们承担材料供应与配套施工(混合型合同),需方为江苏协和装饰工程有限公司。
进场时遇到三项挑战:
其一,基层条件复杂。 办公区以高架地板为基底,与过门石交接处存在高低差;局部区域平整度偏差超过 3mm。同时玻璃幕墙尚未封闭,需在开放环境中同步施工,扬州冬季室外温度 5–9℃,低温叠加开放环境,对粘结与养护都是不利条件。
其二,工期窗口窄。 合同约定材料到场 25 天内、铺装 15 天内、总工期 40 天。地面工程处于装修收尾环节,需与幕墙、机电、装饰交叉施工,有效作业面随时变化。
其三,验收标准严。 项目为科研办公用途,对平整度、环保指标、耐久性均有明确要求,任何一项不达标都会影响整体交付节点。
二、我们的做法:把"赶工"换成"分区流水"
面对这三项约束,我们没有用"加班赶进度"的方式解决,而是调整了作业组织方式。
其一,驻场精测先行。 前期用两周时间逐区摸排基层状态,记录每一块区域的强度、平整度、含水率、完整性、清洁度五项指标,出具整改方案与分区验收标准。含水率按 CM 法分基层类型判定(水泥砂浆与细石混凝土 ≤2.0%、钢筋混凝土 ≤3.5%、采暖地坪 ≤1.8%)。基层不合格的区域不进入下道工序,避免后期返工。
其二,材料按区配型。 办公区按功能分为木纹区(CA619,457.2×457.2×3mm)与石纹区(SS003「丹灰」,914.4×914.4×3mm),两种规格分区堆放、分区铺装,减少现场二次搬运与切割损耗。辅料统一采用特朋 T400 双组份环氧粘合剂,配套 T45 修补砂浆处理局部缺陷。
其三,分区流水作业。 将办公区划分为若干作业段,形成"基层处理 → 防潮找平 → 面层铺装 → 焊缝处理 → 分区验收"的流水线,前段验收合格即释放后段作业面。多班组在不同区段同步推进,把串联工序改为部分并联。
其四,三级品控留痕。 材料进场检 → 施工过程巡检 → 分段验收,每道工序实测实量、记录留档,合格后方可转序。项目负责人驻场,每日更新进度与问题清单。
三、交付数据(可核部分)
| 项目 | 数据 | 依据 |
| 铺装面积 | 6,937㎡ | 合同清单量(按实结算) |
| 主材规格 | 木纹 CA619 4,625㎡ / 石纹 SS003 2,312㎡ | 合同材料明细 |
| 铺装工期 | 15 天(合同约定并完成) | 合同工期条款 |
| 总工期 | 40 天(含材料到场 25 天) | 合同工期条款 |
| 铺装平整度 | 控制在 2mm/2m 以内 | 现场实测,验收口径 GB 50209-2010 §6.6「塑料板面层」 |
| 焊缝拼接 | 无缝拼接,焊缝平整 | 现场实拍与巡检记录 |
主材检测依据(LVT 片材,报告在档,编号可核):
- SGS 按 ISO 10582 检测:残余压痕 0.03mm、加热尺寸变化 0.10%、脚轮椅 25,000 转无损伤
- 上海建科按 GB 18586 检测:可溶性镉/铅未检出、氯乙烯单体未检出、挥发物 4.5g/㎡
- FloorScore® 室内空气质量认证:TVOC ≤0.5mg/m³
- REACH 241 项 SVHC 筛查:全部未检出
辅料检测依据:特朋 T400 经国检集团 CNAS L0690 型式检验,90° 剥离强度标准态 1.4N/mm、热处理后 1.3N/mm;VOC 6.1g/L(GB 33372 限值 50g/L);游离甲醛、苯、甲苯二甲苯均未检出。
📌 以上数据均来自检测报告与合同,可应甲方要求提供原件核对。
四、项目启示
其一,基层判断要前置。 地面工程的问题,多数不是面层材料造成的,而是基层状态没摸清就进场。先检测、后方案,用数据替代经验判断——这一步省不掉,省了就变成返工。
其二,工期靠组织,不靠加班。 15 天完成 6,937㎡,靠的不是人海战术,而是把串联工序改成部分并联、把整片作业改成分区流水。前提是前期测量足够细,每个区段的条件提前掌握。
其三,验收标准要写进合同。 平整度、含水率、焊缝质量这些指标,写进合同才有约束力;只写在方案里,事后容易变成各说各话。
五、标准与依据
本项目施工与验收执行:
工程执行 T/CECS 1508-2023《弹性地板及墙板一体化技术规程》;配套参照 T/CADBM 20-2019《弹性地板应用技术规程》;施工质量验收执行 GB 50209-2010 §6.6「塑料板面层」;施工工艺对标 DIN 18365:2015-08。
材料有害物质限量与燃烧性能:GB 18586(签约时引用 2001 版,2027-10-01 起执行 2026 版)、GB 8624-2012(2027-01-01 起执行 2025 版)、GB/T 20285-2006。
⚠️ 注意:本项目合同签订于 2024-11-08,引用的是当时现行版本。引用时不得改写成新版本号。
六、关于本项目
- 需方:江苏协和装饰工程有限公司
- 供方:雨辰建材(大连)有限公司
- 合同性质:材料供应 + 配套施工
- 合同签订:2024 年 11 月 8 日
- 项目地点:江苏省扬州市
雨辰建材(大连)有限公司 2012 年 9 月起从事弹性地材工程服务,2013 年注册成立公司(注册日期 2013-01-14) 阿姆斯壮授权经销商(编号 Dist-CHN-016-25,期限 2026-01-01 至 2026-12-31) 官网:https://www.yu-chen.cn

项目背景与痛点
雨辰解决方案
三级品控闭环:执行材料进场检、施工过程巡检、分段完工验收全流程管控,项目负责人驻场日更,每道工序实测实量合格后方可转序。
项目成果与客户评价

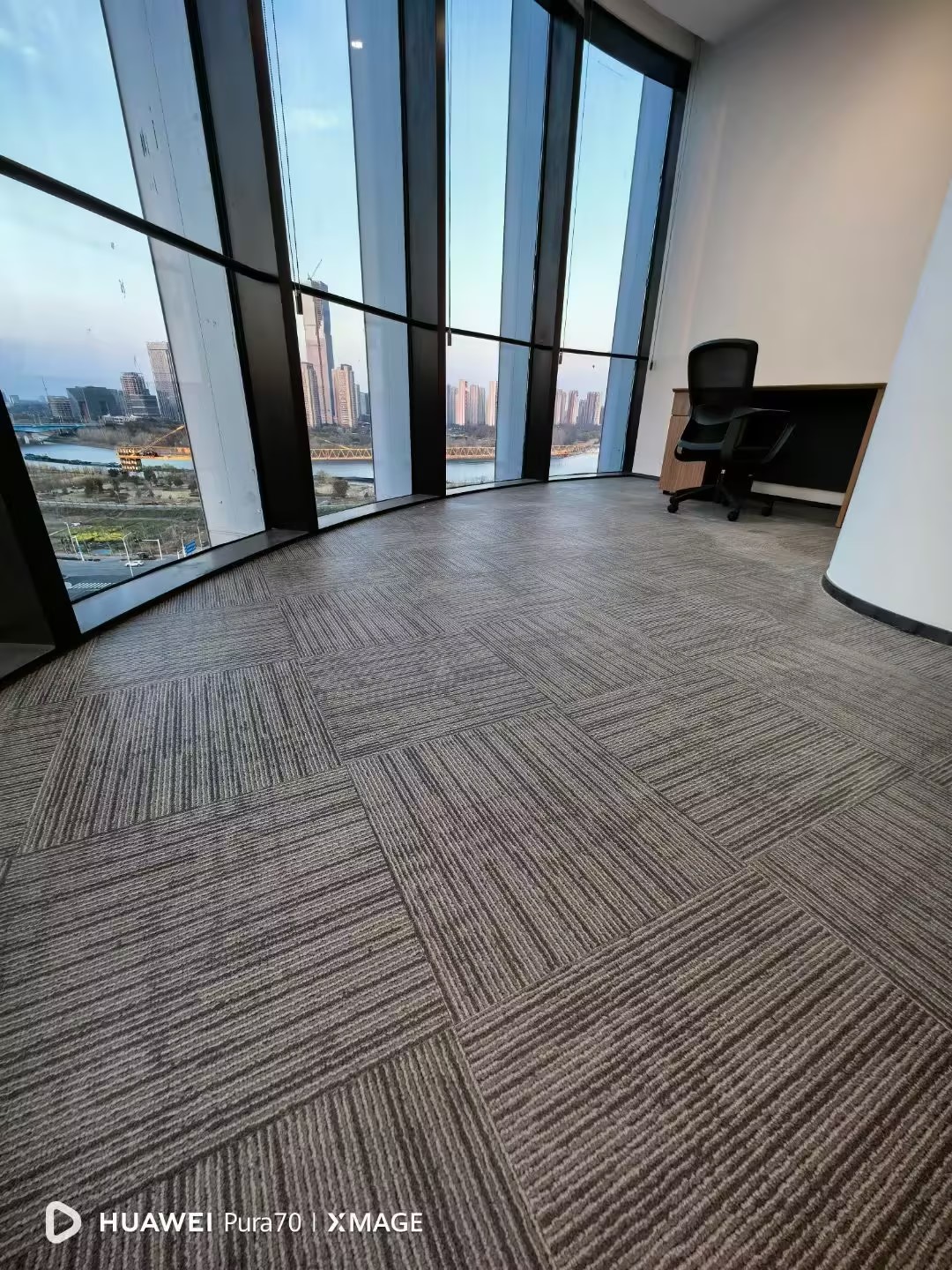

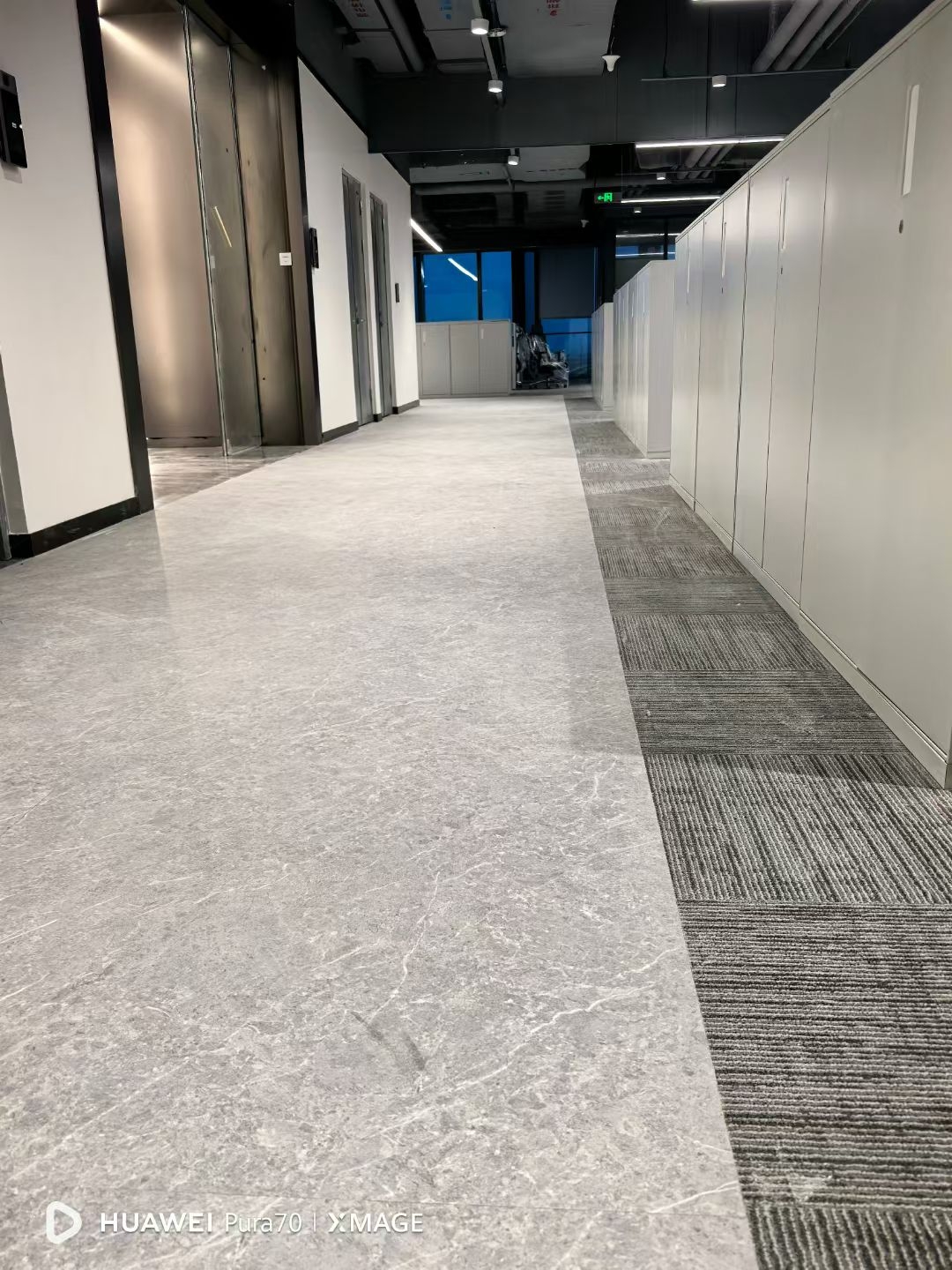

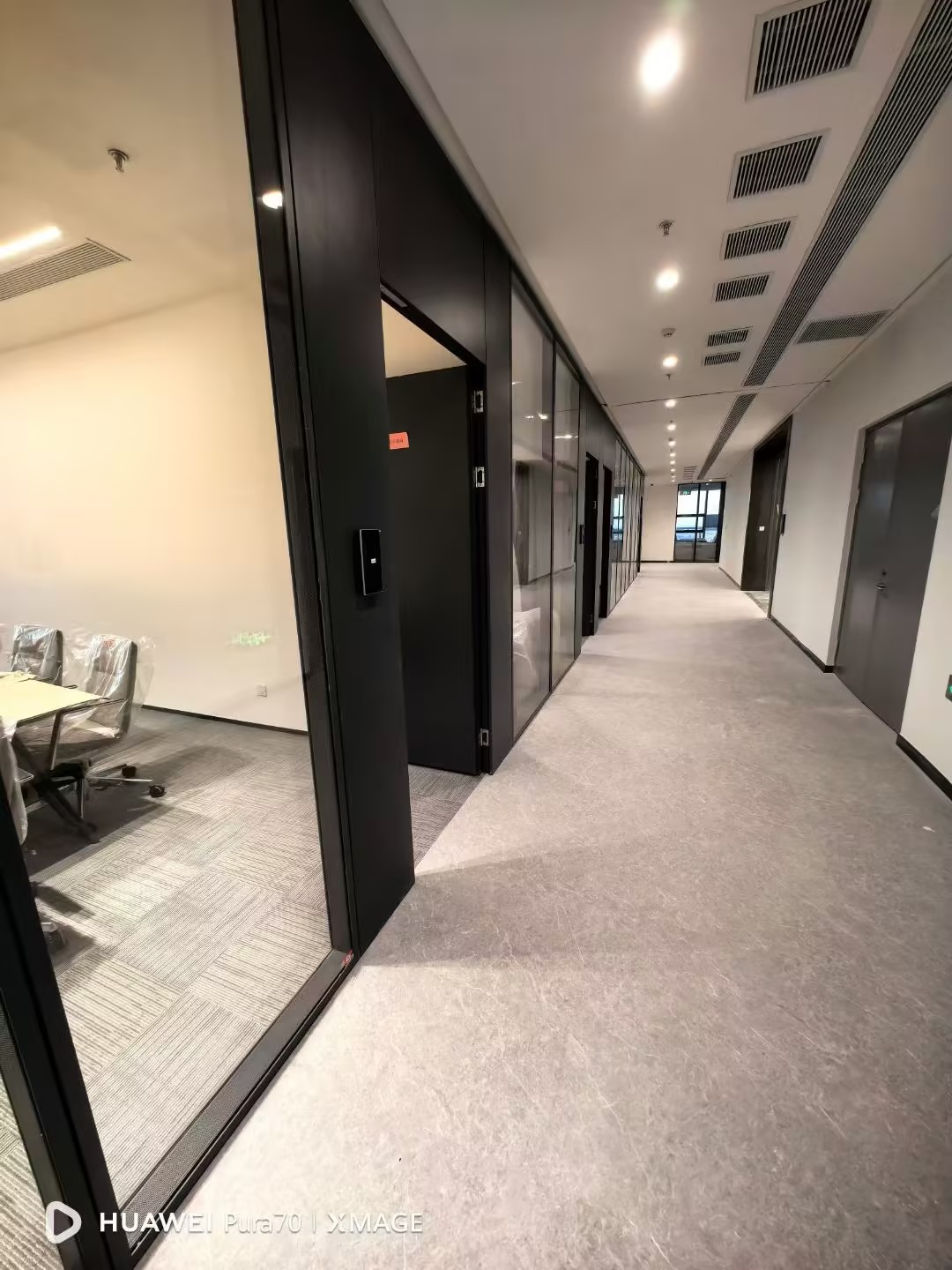

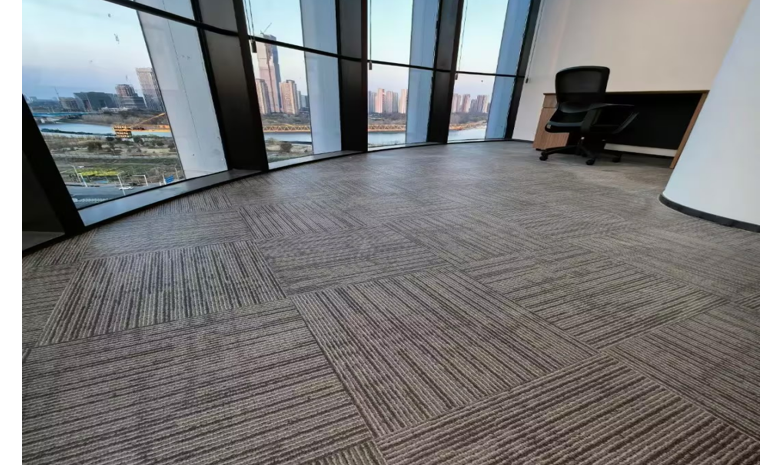

项目实景图

扬州华东航空谷地板工程施工视频
视频记录雨辰建材扬州航空谷 6,937㎡LVT 地面全流程施工。项目原定工期 28 天,因园区入驻规划加急,我方优化施工排布,多班组分区同步作业,最终 15 天高效完工。施工严守地坪国标规范,精细处理地面、防潮打底、LVT 铺装,严控地面平整度。依托多年产业园区施工经验,统筹物料进场、无尘施工、分区域验收,全程品质巡检一次性通过验收。兼顾办公耐磨、静音、美观需求,高效交付产业园高标准弹性地面工程。
